9 июня 2025 года, В Департаменте градостроительной политики города Москвы, советник Патриарха по вопросам строительства, депутат Государственной Думы ФС РФ Владимир Иосифович Ресин провел совещание по вопросу строительства храма священномученика Серафима, митрополита Петроградского, расположенного по адресу: Москва, Южное Бутово, Привокзальная площадь у ж/д станции Бутово.
В совещании приняли участие: и.о. заместителя председателя Финансово-хозяйственного управления по строительству иерей Александр Привалов и помощник Председателя ФХУ по строительству Роман Владимирович Анцупов, представители ФХУ ЕСЗ МП, Начальник Отдела советника Мэра Москвы Владимира Ресина, Михаил Владимирович Саженов, сотрудник Отдела советника Мэра Москвы Владимира Ресина, Ткаченко Дмитрий Борисович, сотрудник управления по строительству префектуры ЮЗАО г. Москвы Марина Владимировна Наумова , настоятель храма иерей Максим Глухих, представитель Генподрядчика ООО «Капитал» , Добрянская Н.В., представитель проектировочной организации ООО «ЛатурСтрой» по корректировке проекта и АГР.
На совещании обсуждались плановые вопросы корректировки строительства и дальнейшего строительства храма по графику производственных работ.
Отметить, что:
2.1. В соответствии с Графиком ввода храмов на 2025 год, ввод объекта в эксплуатацию планируется в октябре 2025 г.
2.2. В соответствии с графиком в июне 2025 г. на объекте должно работать 40 человек.
3. Отметить, что по состоянию на 14.06.2025 г. на объекте работает 40 человек.

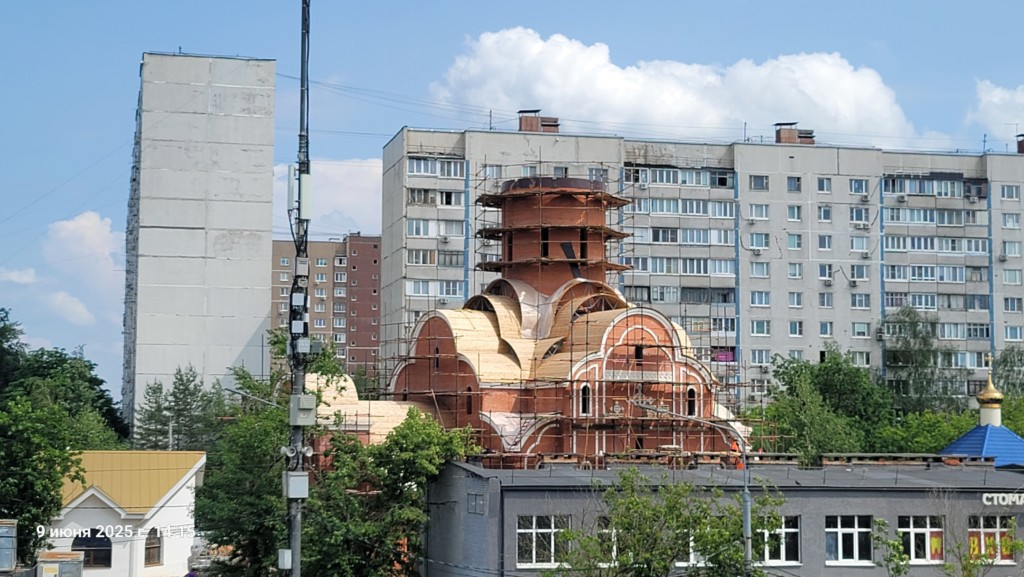

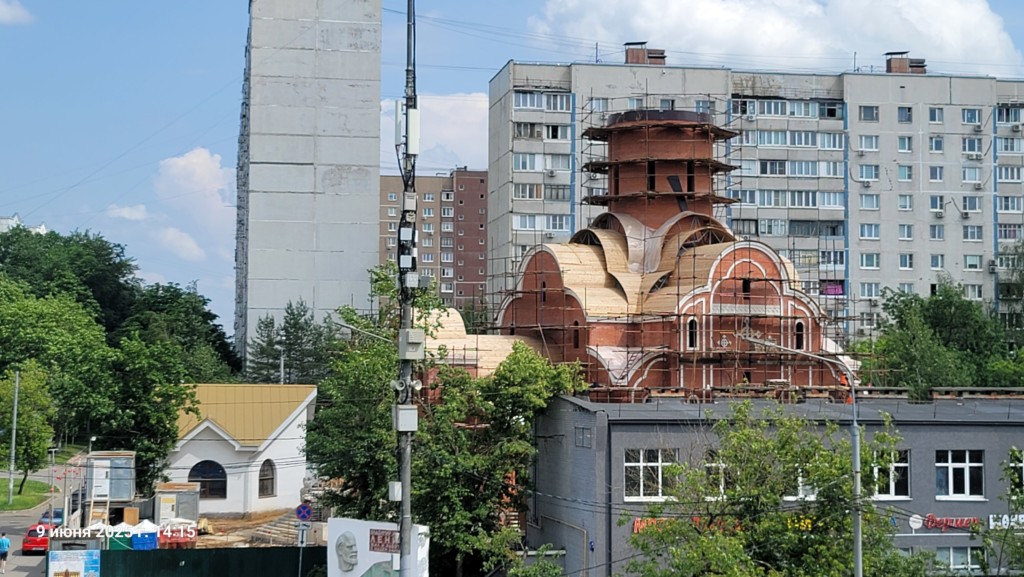

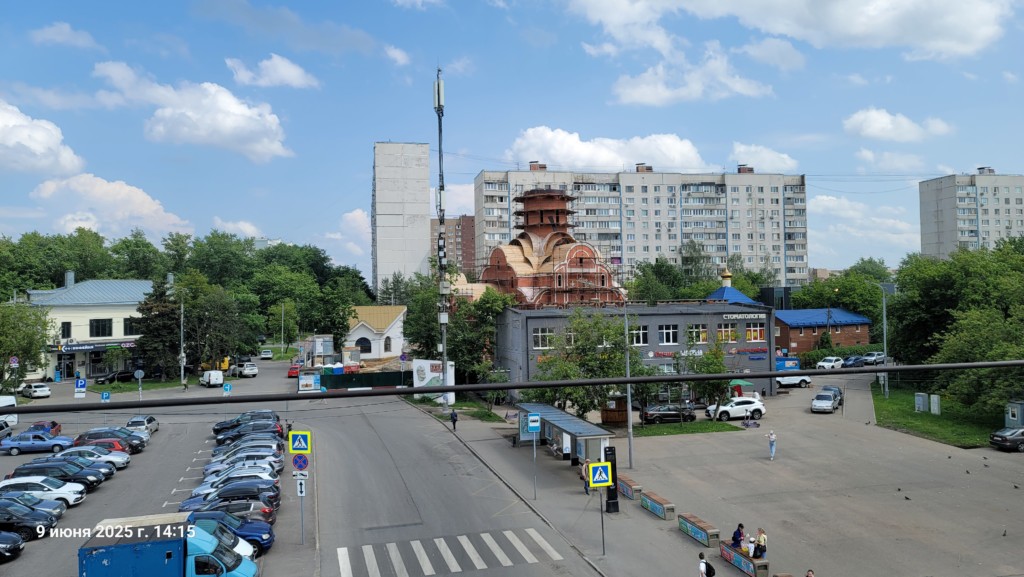

Здание храма
Усиление несущих ж/б элементов конструкции храма
4. Принять к сведению информацию иерея Александра Привалова (ФХУ РПЦ), что принято решение о необходимости продолжения работ по усилению несущих ж/б элементов конструкции храма и объёме оставшихся работ.
5. ООО «Капитал», НП «ЕСЗ Московской Патриархии», Приходу храма обеспечить:
5.1. С 11.06.2025 г. до 25.06.2025 г. — монтаж колонны К-3 (4 шт) отм. +7.300
5.2. С 19.06.2025 г. до 03.07.2025 г. — монолитная арка АМ-4 (4 шт) и дополнительный ригель Р-1 (4 шт) отм. +11.500
5.3. С 04.07.2025 г. до 25.07.2025 г. — монолитный пояс МП-1 (2 шт) отм. +5.100, монолитный пояс МП-2 (2 шт) отм. +6.200, дополнительная арка АМ-3 (4 шт) отм. +14.500
Кровля, барабан
6. ООО «Капитал», НП «ЕСЗ Московской Патриархии», Приходу храма в соответствии с графиком работ обеспечить:
6.1. До 11.06.2025 г. – сборку главного купола на строительной площадке.
6.1.1. Принять к сведению информацию иерея Максима Глухих (Приход храма), что 14.06.2025 г. запланировано освящение куполов и крестов храма.
6.2. До 30.06.2025 г. — устройство кровли в полном объёме (8 чел.)
Отделочные работы
6.3. До 15.06.2025 г. – штукатурка внутренних помещений храма (выше 0.00) (12 чел.)
6.4. До 20.06.2025 г. – наружная отделка барабана (6 чел.)
6.5. До 31.08.2025 г. — наружные отделочные работы по зданию храма (10 чел.)
6.6. С 04.08.2025 г. до 31.08.2025 г. — чистовая внутренняя отделка (12 чел.)
6.7. С 10.08.2025 г. до 31.08.2025 г. – завершение отделочных работ по входной группе котельной (цоколь, полы) (4 чел.)
6.8. С 02.07.2025 г. до 21.07.2025 г. — установка оконных блоков (выше 0.00) (4 чел.)
6.9. С 21.08.2025 г. до 31.08.2025 г. — установка дверных блоков (4 чел.).
Внутренние инженерные системы (выше 0.00)
7. ООО «Капитал», НП «ЕСЗ Московской Патриархии» в соответствии с графиком работ обеспечить устройство систем:
7.1. До 10.07.2025 г. — электроснабжения и электроосвещения, автоматической пожарной сигнализации (8 чел.);
7.2. До 14.07.2025 г. — вентиляции (6 чел.);
7.3. С 16.06.2025 г. — отопления, водоснабжения и канализации (4 чел.).
Благоустройство
8. Приходу храма, ООО «Капитал» с 04.08.2025 г. до 31.08.2025 г. обеспечить выполнение работ по благоустройству территории.
8.1. Префектуре ЮЗАО оказать содействие Приходу храма в выполнении п.8.
Оформление папок ЗОС и РВ
9. Отметить, что по состоянию на 09.06.2025 г.:
9.1. Папка ЗОС отсутствует 13 актов из 35 (ОКС, кровля, фасады, отопление, ХВС и ГВС, внутр. канализование, приточно-вытяж. вентиляция, слаботоч. системы, канализация, внутр. электр. работы, благоустройство, маломобильные группы, ключевая справка).
9.2. Папка РВ отсутствует 2 справки из 13 (водоснабжение/канализование, слаботочные системы).
10. НП «ЕСЗ Московской Патриархии», ООО «Капитал» в соответствии с Графиком оформления папок ЗОС и РВ обеспечить оформление:
Папка ЗОС
10.1. До 16.06.2025 г. — Акт осмотра дворовой канализационной сети
10.2. До 19.07.2025 г. — Акт приемки кровли
10.3. До 05.08.2025 г. — Акт приемки системы и выпусков внутренней канализации
10.4. До 15.08.2025 г. — Акт приемки внутренних электромонтажных работ
10.5. До 20.08.2025 г. — Акт приемки внутренних систем отопления
10.6. До 22.08.2025 г. — Акт приемки внутренних систем ХВС и ГВС
10.7. До 30.08.2025 г. — Акт приемки слаботочных систем и автоматизации инженерных систем
10.8. До 20.09.2025 г. — Акт приемки фасадов
10.9. До 20.09.2025 г. — Акт приемки работ по благоустройству
10.10. До 20.09.2025 г. — Справка о соответствии объекта требованиям приспособления для инвалидов и маломобильных граждан
10.11. До 30.09.2025 г. — Акт приемки систем приточно-вытяжной вентиляции
10.12. До 30.09.2025 г. — Акт приемки объекта капитального строительства (ф.4)
10.13. До 30.09.2025 г. — Техническая ключевая справка эксплуатирующей организации.
Папка РВ
10.14. До 30.08.2025 г. — справка о соответствии объекта ТУ в части обеспечения водоснабжением/канализацией;
10.15. До 30.09.2025 г. — справка о соответствии объекта ТУ слаботочных систем.
11. ООО «ЛатурСтрой» до 15.08.2025 г. обеспечить корректировку проектной документации с получением заключения экспертизы.
Внутреннее убранство
12. ХПП «Софрино» в соответствии с договорами обеспечить выполнение работ:
12.1. До 30.09.2025 г. — по изготовлению и монтажу иконостаса;
12.2. До 31.10.2025 г. – по изготовлению церковной утвари, паникадила и светильников.
13. Приходу Храма, Юго-Западному викариатству, совместно с ФХУ РПЦ и Префектурой ЮЗАО продолжить работу по подбору благотворителя для завершения работ по строительству храма.
14. Префектуре ЮЗАО продолжить контроль за выполнением работ на объекте.

9 июня 2025 года в Департаменте градостроительной политики г. Москвы состоялось очередное совещание по строительству храма сщмч. Серафима в Южном Бутове.

9 июня 2025 года в Департаменте градостроительной политики г. Москвы состоялось очередное совещание по строительству храма сщмч. Серафима в Южном Бутове.

9 июня 2025 года в Департаменте градостроительной политики г. Москвы состоялось очередное совещание по строительству храма сщмч. Серафима в Южном Бутове.

9 июня 2025 года в Департаменте градостроительной политики г. Москвы состоялось очередное совещание по строительству храма сщмч. Серафима в Южном Бутове.

9 июня 2025 года в Департаменте градостроительной политики г. Москвы состоялось очередное совещание по строительству храма сщмч. Серафима в Южном Бутове.

9 июня 2025 года в Департаменте градостроительной политики г. Москвы состоялось очередное совещание по строительству храма сщмч. Серафима в Южном Бутове.

9 июня 2025 года в Департаменте градостроительной политики г. Москвы состоялось очередное совещание по строительству храма сщмч. Серафима в Южном Бутове.

9 июня 2025 года в Департаменте градостроительной политики г. Москвы состоялось очередное совещание по строительству храма сщмч. Серафима в Южном Бутове.

9 июня 2025 года в Департаменте градостроительной политики г. Москвы состоялось очередное совещание по строительству храма сщмч. Серафима в Южном Бутове.

9 июня 2025 года в Департаменте градостроительной политики г. Москвы состоялось очередное совещание по строительству храма сщмч. Серафима в Южном Бутове.

9 июня 2025 года в Департаменте градостроительной политики г. Москвы состоялось очередное совещание по строительству храма сщмч. Серафима в Южном Бутове.

9 июня 2025 года в Департаменте градостроительной политики г. Москвы состоялось очередное совещание по строительству храма сщмч. Серафима в Южном Бутове.

9 июня 2025 года в Департаменте градостроительной политики г. Москвы состоялось очередное совещание по строительству храма сщмч. Серафима в Южном Бутове.

9 июня 2025 года в Департаменте градостроительной политики г. Москвы состоялось очередное совещание по строительству храма сщмч. Серафима в Южном Бутове.

9 июня 2025 года в Департаменте градостроительной политики г. Москвы состоялось очередное совещание по строительству храма сщмч. Серафима в Южном Бутове.

9 июня 2025 года в Департаменте градостроительной политики г. Москвы состоялось очередное совещание по строительству храма сщмч. Серафима в Южном Бутове.

9 июня 2025 года в Департаменте градостроительной политики г. Москвы состоялось очередное совещание по строительству храма сщмч. Серафима в Южном Бутове.
Свежие комментарии
